建设台山通用机场、广台高速开平至台山段、广海湾港区广海湾作业区5万吨级码头工程;与佛山市共同谋划预留云浮经佛山至台山城际铁路走廊,未来可以使市域副核心便捷通往珠三角枢纽机场;储备鹤山至台山铁路……日前印发的《江门市综合交通运输体系发展“十四五”规划》台山元素特别多,而且很多重大项目。下面,阿布为大家划一下重点。

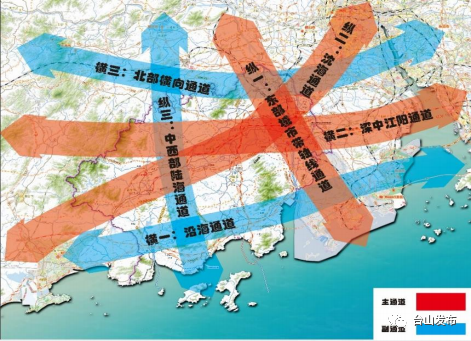

《规划》提出,布局“三横三纵”运输通道,其中三横分别是沿海通道、深中江阳通道、北部横向通道,三纵分别是东部城市带轴线通道、沈海通道和中西部陆海通道。涉及台山的包括横一、横二和纵二、纵三。
▶横一:沿海通道。主要由西部沿海高速公路、黄茅海跨海通道、国道G228,及谋划的深珠铁路西延线(预留珠江西岸沿海高铁)等组成。
▶横二:深中江阳通道。主要由深江铁路、中开高速、中江高速-江鹤高速-江罗高速、开春高速、国道G240部分路段,及谋划的深中城际延伸至江门等组成。
▶纵二:沈海通道。主要由广佛江城际、规划鹤台铁路部分路段+规划江恩城际、沈海高速、南海至新会高速、国道G325、国道G325改线等组成。
▶纵三:中西部陆海通道。主要由规划鹤台铁路部分路段、高恩高速、新台高速、广台高速、谋划的台开至新机场高速+广海湾旅游专线高速、谋划的镇海湾高速、预留云浮-江门-珠海陆海纵向路线走廊、国道G240部分路段等组成。

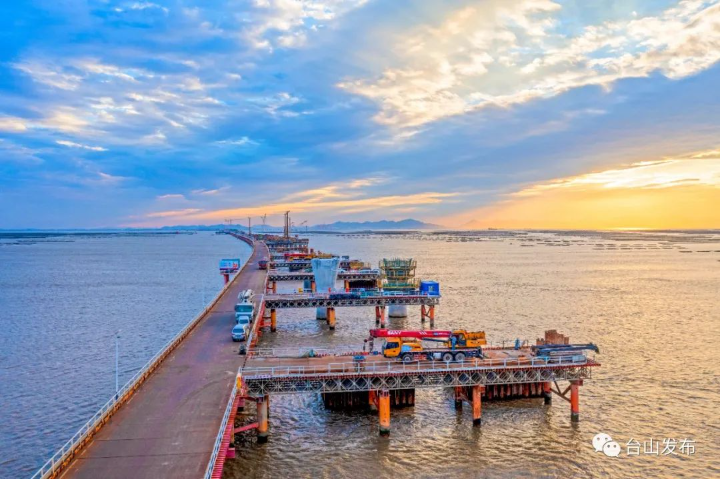

黄茅海跨海通道管理中心供图
《规划》提出,“十四五”时期规划实施六大重点工程(建设项目 382个,其中储备项目112个),投资争取达到2000亿元(在计划完成1637亿元基础上力争增加投资约363亿元)。阿布梳理发现,在382个项目中,属台山项目和涉及台山的项目共129个,其中新建、续建项目96个,储备项目33个。
铁路、轨道交通工程
《规划》提出,与佛山市共同谋划预留云浮经佛山至台山城际铁路走廊,未来可以使市域副核心(市域副核心指台山市和开平市的城区以及周边重点园区)便捷通往珠三角枢纽机场。积极争取鹤山至台山铁路(兼顾城际)纳入省级规划,融入珠三角城际铁路网,构建都市核心区至大广海湾区快速轨道走廊。开展珠斗城际江门段(深珠铁路西延线)等新规划项目前期研究。研究规划鹤山至台山铁路(广珠铁路江门广海湾支线),兼顾市域及城际客运需求,对接江门北站综合货运枢纽与广海湾港区,构建区域海铁联运通道。
涉及台山的项目包括:
储备项目
▶鹤山至台山铁路
建设时序;2027-2032
总投资:119亿元
▶珠斗城际江门段(深珠铁路西延线)
建设时序:2025-2030
总投资:161亿元
高快速路工程
《规划》提出,到“十四五”末,江门市高速公路里程达到740公里左右。研究规划台开通往珠三角枢纽(广州新)机场的高速公路。加快广台高速开平至台山段建设,与高恩高速一道形成西部纵向高速走廊。谋划镇海湾高速,并预留往北延伸至云浮的通道。研究台开至珠三角枢纽机场高速公路+广海湾旅游专线高速,形成连接机场、串联江门文旅资源、通达大广海湾区的南北向通道,提升中西部区域交通承载能力。
涉台山的项目包括:
高速公路
“十三五”跨“十四五”项目
▶中开高速江门段
建设时序:2016-2022
"十四五"计划完成投资:10亿元
▶黄茅海跨海通道(江门段)
建设时序:2020-2024
"十四五"计划完成投资:64.7亿元
“十四五”新开工项目
▶广台高速开平至台山段
建设时序:2022-2025
"十四五"计划完成投资:81.8亿元
▶新台高速工业新城互通立交工程
建设时序:2022-2024
"十四五"计划完成投资:1.8亿元
▶西部沿海高速公路沙栏互通
建设时序:2022-2024
"十四五"计划完成投资:0.8亿元
▶西部沿海高速公路川岛互通
建设时序:2022-2024
"十四五"计划完成投资:0.8亿元
储备项目
▶深圳至南宁高速江门段(至恩平高速公路)
建设时序:2025-2030
总投资:204.8亿元
▶台开至珠三角枢纽机场高速公路
建设时序:2025-2029
总投资:88亿元
▶镇海湾高速
建设时序:2025-2030
总投资:131.8亿元
▶大广海湾旅游专线高速公路
建设时序:2025-2030
总投资:60.7亿元
快速路
“十三五”跨“十四五”项目
▶台山至开平快速路及龙山支线工程
建设时序:2016-2021
"十四五"计划完成投资:4.3亿元
▶省道S273开平水口至台山大江段(陈宜禧北延线)
建设时序:2020-2025
"十四五"计划完成投资:9.3亿元
港口、航道建设工程
《规划》提出,加快江门港广海湾港区广海湾作业区5万吨级码头工程、江门广海湾LNG接收站项目码头工程等项目建设,打造珠江西岸综合性大港。
推进台山通用机场、恩平通用机场规划建设,实现通用机场零突破。同步开展通用机场周边配套路网规划建设。规划台山通用机场为A1级通用机场。A1级通用机场是指含有使用乘客座位数在10座以上的航空器开展商业载客飞行活动的A类通用机场。
涉台山的项目包括:
港口码头
“十三五”跨“十四五”项目
▶台山市广海港二期工程(鱼塘港码头)
建设时序:2020-2022
"十四五"计划完成投资:2.13亿元
▶台山市山咀车渡船兼顾货运码头工程
建设时序:2017-2022
"十四五"计划完成投资:0.43亿元
▶台山市山咀码头及防波堤扩建工程
建设时序:2020-2023
"十四五"计划完成投资:0.27亿元
▶台山市上川岛车渡船兼顾货运码头工程
建设时序:2018-2022
"十四五"计划完成投资:0.38亿元
▶台山市下川岛车渡船兼顾货运码头工程
建设时序:2018-2022
"十四五"计划完成投资:0.39亿元
▶江门港广海湾港区北陡沙石码头
建设时序:2016-2021
"十四五"计划完成投资:0.54亿元
“十四五”新开工项目
▶广海湾港区广海湾作业区5万吨级码头工程
建设时序:2024-2027
"十四五"计划完成投资:3亿元
▶江门广海湾LNG接收站项目码头工程
建设时序:2022-2025
"十四五"计划完成投资:2亿元
▶国能粤电台山电厂码头对外开放码头工程
建设时序:2021-2024
"十四五"计划完成投资:1亿元
▶台山市川岛镇山咀成品油码头
建设时序:2021-2025
"十四五"计划完成投资:0.3亿元
▶北陡石基咀货运码头
建设时序:2022-2027
"十四五"计划完成投资:1亿元
▶广海镇海龙湾货运码头工程
建设时序:2022-2023
"十四五"计划完成投资:0.1亿元
▶赤溪黄茅田码头工程
建设时序:2022-2023
"十四五"计划完成投资:0.1亿元
▶赤溪大襟岛南湾码头工程
建设时序:2022-2023
"十四五"计划完成投资:0.1亿元
▶台山公益港码头扩建工程
建设时序:2022-2025
"十四五"计划完成投资:0.5亿元
储备项目
▶台山LNG加注站配套码头
建设时序:2023-2026
总投资:0.5亿元
▶乌猪岛30万吨级码头
建设时序:2025-2030
总投资:30亿元
▶台山市川岛镇三洲货运码头
建设时序:2021-2025
总投资:0.2亿元
▶赤溪大襟岛北环码头工程
建设时序:2021-2023
总投资:0.2亿元
▶台山市赤溪镇渡头青州码头工程
建设时序:2021-2023
总投资:0.2亿元
▶新达金属新材料科技项目新建码头工程
建设时序:2022-2024
总投资:1.1亿元
航道整治
▶新建广海湾港区广海湾作业区防波堤
建设时序:2023-2027
总投资:28亿元
"十四五"计划完成投资:10亿元
▶新建广海湾港区广海湾作业区进港航道工程
建设时序:2023-2027
总投资:16.7亿元
"十四五"计划完成投资:8亿元
枢纽站场
▶新建江湛铁路台山站配套汽车客运站
建设时序:2022-2025
总投资:0.2亿元
"十四五"计划完成投资:0.2亿元
物流站场
▶续建台山市广海湾鱼塘港物流区项目工程(码头配套物流站场)
建设时序:2020-2022
"十四五"计划完成投资:2.7亿元
▶新建广海湾物流基地
建设时序:2022-2025
"十四五"计划完成投资:0.8亿元
通用机场
▶台山通用机场
建设时序:2022-2026
总投资:4.6亿元
"十四五"计划完成投资:4亿元
国省干线工程
《规划》提出,完成国道G240线台山大江至那金段改扩建工程等项目,研究提升国道G228、G240和省道S275、S386部分低等级路段等级,以及西部地区其他低等级的省道路段,努力实现普通国道二级及以上公路比例达98%,普通省道三级及以上公路比例达95%。推进省道S273开平水口至台山大江段(陈宜禧北延线)等项目,促进县域经济发展。实施省道S275线王府洲至独湾码头段改建工程等疏港公路项目,实现重要港区疏港公路全部达到二级公路标准。加快广海湾港区广海湾作业区进港航道工程及防波堤工程建设,满足5万吨级散货船减载乘潮通航,大幅提升广海湾港区通航能力。
涉台山的项目包括:
“十三五”跨“十四五”项目
▶国道G240线台山大江至那金段改扩建工程
建设时序:2016-2023
"十四五"计划完成投资:21.2亿元
▶省道S275线王府洲至独湾码头段改建工程
建设时序:2020-2022
"十四五"计划完成投资:1.3亿元
▶省道S273高铜线水步大道至东郊路段改扩建工程
建设时序:2020-2023
"十四五"计划完成投资:10.1亿元
▶省道S386线大同市至福安桥段路面改造工程
建设时序:2020-2021
"十四五"计划完成投资:0.1亿元
▶省道S386线斗山那洲至端芬段改扩建工程
建设时序:2020-2022
"十四五"计划完成投资:1.0亿元
“十四五”新开工项目
▶国道G228改扩建工程
建设时序:2022-2026
"十四五"计划完成投资:4.0亿元
▶省道S275线高笋村委会出口至公湾
建设时序:2021-2025
"十四五"计划完成投资:3亿元
▶省道S275线沙堤村至高笋村委会入口
建设时序:2021-2025
"十四五"计划完成投资:0.1亿元
▶省道S385线上升至大江圩
建设时序:2021-2025
"十四五"计划完成投资:1亿元
▶省道S534线台山市西村至白沙
建设时序:2021-2025
"十四五"计划完成投资:0.6亿元
▶国道G228线台山市金星村至古逻村段路面改造
建设时序:2023-2025
"十四五"计划完成投资:0.2亿元
▶国道G228线台山市羊栏至团村段路面改造
建设时序:2023-2025
"十四五"计划完成投资:0.4亿元
▶国道G228线台山市大围基桥至永和村段路面改造
建设时序:2023-2025
"十四五"计划完成投资:0.2亿元
▶国道G228线台山市沿海高速北陡出口至黄琼澳村路段路面改造工程
建设时序:2022-2024
"十四五"计划完成投资:0.6亿元
▶国道G228新台高速斗山出口至西部沿海高速南北出口段改扩建工程
建设时序:2023-2026
"十四五"计划完成投资:1.5亿元
▶国道G240线台山端芬政府至大同桥段
建设时序:2021-2024
"十四五"计划完成投资:0.3亿元
▶国道G240西部沿海高速南北出口至广海湾段扩建工程
建设时序:2022-2025
"十四五"计划完成投资:2.5亿元
▶国道G240线台山福利院至常安段改扩建工程
建设时序:2022-2025
"十四五"计划完成投资:1.1亿元
▶省道S386线斗山至那洲段改扩建工程
建设时序:2023-2025
"十四五"计划完成投资:3亿元
▶省道S386线赤溪圩至都斛镇改建工程
建设时序:2021-2025
"十四五"计划完成投资:6.5亿元
▶省道S273冲蒌至斗山段改扩建工程
建设时序:2023-2025
"十四五"计划完成投资:1.5亿元
▶省道S274台城新盛至冲蒌段改扩建工程
建设时序:2022-2025
"十四五"计划完成投资:1.5亿元
▶省道S274金星大道改线工程
建设时序:2022-2025
"十四五"计划完成投资:3亿元
▶省道S275线台山市东湾至王府洲段
建设时序:2021-2025
"十四五"计划完成投资:0.36亿元
▶省道S367线台山吉安至冲洲路段三合墟镇过境段改造工程
建设时序:2022-2024
"十四五"计划完成投资:0.62亿元
▶省道S385线水步至芦霞段改建工程
建设时序:2021-2023
"十四五"计划完成投资:2.04亿元
储备项目
▶国道G228线台山斗山六福至广海段改建工程(含烽火角大桥新建工程)
建设时序:2023-2026
总投资:8.5亿元
▶国道G228镇海湾大桥新建工程
建设时序:2024-2027
总投资:6亿元
▶国道G240线那金至广海段改扩建工程
建设时序:2022-2026
总投资:14.7亿元
▶省道S274冲蒌至端芬改扩建工程
建设时序:2021-2025
总投资:2.9亿元
▶省道S386线铜鼓村至赤溪改扩建工程
建设时序:2022-2026
总投资:8亿元
▶省道S386线缸厂口至井东庙山桥改扩建工程
建设时序:2022-2026
总投资:9亿元
▶省道S533清湖塘至墩寨段改扩建工程
建设时序:2021-2025
总投资:1.4亿元
▶省道S534线合水路口至狮坑改扩建工程
建设时序:2021-2026
总投资:2.9亿元
▶广东省滨海旅游公路江门段(主线)新建、改扩建工程
建设时序:2021-2027
总投资:80亿元
▶省道S275线海宴升平至川岛山咀段新建公路工程
建设时序:2023-2026
总投资:12.2亿元
▶省道S367冲蒌至温泉段改扩建工程
建设时序:2021-2025
总投资:2.9亿元
▶省道S376三合温泉至三合圩改扩建工程
建设时序:2021-2025
总投资:2.5亿元
▶省道S386线缸厂口至大同市
建设时序:2021-2025
总投资:1.4亿元
▶省道S533线台山五围至潮境段改扩建工程
建设时序:2023-2026
总投资:2.4亿元
▶省道S533线台山潮境至白沙段改扩建工程
建设时序:2023-2026
总投资:2.9亿元
▶省道S533墩寨至缸厂口段改扩建工程
建设时序:2021-2025
总投资:1.5亿元
▶省道S534线三合圩至台城改扩建工程
建设时序:2021-2026
总投资:4亿元
▶省道S534线白沙至三合圩改扩建工程
建设时序:2021-2026
总投资:6亿元
县乡道及重要联系道路工程
《规划》提出,深化“四好农村路”建设。推动农村公路高质量发展,因地制宜推动自然村通硬化路,实现具备条件的建制村通双车道公路比例达100%,构建广覆盖、深通达的农村公路网。
涉台山的项目包括:
“十三五”跨“十四五”项目
▶台山碧桂园至三合颐和温泉城连接道路
建设时序:2021-2023
"十四五"计划完成投资:1.5亿元
▶国道G228线至广海渔港公路建设工程
建设时序:2020-2025
"十四五"计划完成投资:0.3亿元
▶台山市四九至水步新建公路工程
建设时序:2020-2023
"十四五"计划完成投资:12.5亿元
▶中开高速大江出口至陈宜禧路连接线新建公路工程
建设时序:2020-2022
"十四五"计划完成投资:0.7亿元
▶台山市县道X531台山汽车总站至芦霞段改建工程
建设时序:2019-2023
"十四五"计划完成投资:3.9亿元
“十四五”新开工项目
▶国道G240与金星大道连接线(金星大道西延线)工程
建设时序:2022-2025
"十四五"计划完成投资:1.89亿元
▶国道G240与石花北路连接线(石花北路西延线)工程
建设时序:2022-2025
"十四五"计划完成投资:1.4亿元
▶国道G240与工业大道连接线(工业大道西延线)工程
建设时序:2022-2023
"十四五"计划完成投资:0.6亿元
▶国道G240与陈宜禧路连接线(北新区大道)工程
建设时序:2022-2025
"十四五"计划完成投资:2.5亿元
▶国道G240与疏港公路连接线(广田大道)工程
建设时序:2022-2025
"十四五"计划完成投资:4.4亿元
▶国道G240与疏港公路连接线(希望大道)工程
建设时序:2022-2025
"十四五"计划完成投资:2.4亿元
▶省道S273至台山通用机场新建公路工程
建设时序:2022-2025
"十四五"计划完成投资:1.2亿元
▶S274与沙岗湖路连接线(南环路南区段)工程
建设时序:2020-2022
"十四五"计划完成投资:2亿元
▶江门港广海湾港区广海湾作业区疏港公路工程
建设时序:2023-2027
"十四五"计划完成投资:5亿元
▶台山市东环路(富安路至龙安路)工程
建设时序:2021-2023
"十四五"计划完成投资:0.2亿元
▶台山市东环路(水步大道至凤凰大道)工程
建设时序:2021-2025
"十四五"计划完成投资:17.5亿元
▶县道X809武溪中学至潮境段
建设时序:2022-2025
"十四五"计划完成投资:1.9亿元
▶台山市赤溪镇钦头至黄茅田公路工程
建设时序:2021-2023
"十四五"计划完成投资:6.15亿元
▶县道X812黄茅海跨海通道赤溪东出口至田头段改扩建工程
建设时序:2022-2026
"十四五"计划完成投资:3亿元
▶黄茅海跨海通道赤溪西出口至都斛镇公路工程
建设时序:2021-2024
"十四五"计划完成投资:2亿元
▶台山市县道X531水步沙田岗至大江渡头段改建工程
建设时序:2020-2022
"十四五"计划完成投资:0.2亿元
▶台山市海宴镇乡道Y343海佑线海宴至佑村段改建
建设时序:2021-2023
"十四五"计划完成投资:0.2亿元
▶台山市三八中学至三社道路改建
建设时序:2021-2023
"十四五"计划完成投资:0.2亿元
▶台山市水步镇水步中学至新塘过坳路段改建
建设时序:2021-2023
"十四五"计划完成投资:0.2亿元
▶台山市深井镇乡道Y315罗小线罗谷迳至联和段改建
建设时序:2021-2023
"十四五"计划完成投资:0.1亿元
▶台山市端芬镇乡道Y354支庙线支路口至庙边段改建
建设时序:2021-2023
"十四五"计划完成投资:0.1亿元
▶台山市乡道Y328芦河线芦霞至三社段改建
建设时序:2021-2023
"十四五"计划完成投资:0.2亿元
▶台山市白沙镇乡道Y325横冲线横山至冲泮段改建
建设时序:2021-2023
"十四五"计划完成投资:0.1亿元
▶台山市乡道Y471线海宴至海侨段改建工程
建设时序:2020-2022
"十四五"计划完成投资:0.2亿元
▶台山市县道X809与农产品物流园连接线
建设时序:2022-2023
"十四五"计划完成投资:0.9亿元
▶凤凰大道至仁孝路连接线
建设时序:2022-2025
"十四五"计划完成投资:2.5亿元
▶深井镇Y523小深线小江至深井公路扩宽工程
建设时序:2024-2025
"十四五"计划完成投资:0.5亿元
▶深井镇Y322岭小线岭背至小江农村公路扩宽工程
建设时序:2024-2025
"十四五"计划完成投资:0.2亿元
▶三夹海大桥及广海至赤溪连接线公路新建工程
建设时序:2024-2028
"十四五"计划完成投资:0.2亿元
▶县道X531台山芦霞至麦巷段改扩建
建设时序:2022-2026
"十四五"计划完成投资:2亿元
▶县道X812唐美至田头改扩建
建设时序:2022-2025
"十四五"计划完成投资:1.2亿元
▶县道X802爱国亭至广海港改扩建
建设时序:2021-2025
"十四五"计划完成投资:1亿元
▶县道X808长坑至芦霞改建
建设时序:2021-2025
"十四五"计划完成投资:0.2亿元
▶县道X814独湾至王府洲改建
建设时序:2021-2025
"十四五"计划完成投资:0.2亿元
▶县道X815东郊路口至长龙工业区改建
建设时序:2021-2025
"十四五"计划完成投资:0.6亿元
▶县道X816上川方济各至猕猴保护区改扩建
建设时序:2021-2025
"十四五"计划完成投资:0.1亿元
储备项目
▶国道G228沙栏出口至沙边连接公路工程
建设时序:2021-2024
总投资:3.2亿元
▶台山市海宴镇石阁围至沙边新建公路工程
建设时序:2021-2023
总投资:2.5亿元
旅游公路工程
《规划》提出,开展全域旅游交通衔接规划研究,形成旅游公路主线、旅游公路连接线和旅游公路支线三个层次的旅游公路网络,与高速公路、铁路和航空共同形成“快进慢游”旅游交通体系。
加强旅游公路规划建设。有序推进省滨海旅游公路江门段(主线)建设。规划建设沿海景观大道,加强高速公路与滨海旅游公路之间的连接公路建设。
加强滨海旅游客运支撑。结合滨海旅游发展状况,打造上下川岛等游艇基地,加快旅游客运码头建设,实施川岛三洲、独湾等码头改造升级,建设综合性游艇及客运码头。加强港口与旅游业深度融合,规划建设面向国内沿海航线的邮轮访问港。提升客运码头安全水平和服务功能,推动水上客运与旅游、文化、城市的融合发展。在广海湾、川岛等地预留发展水上飞机等多元化功能的岸线和配套条件。
来源:台山发布
